Les travaux du projet des 1000 logements Shouf à Kadad, dans la wilaya de Sétif, se poursuivent activement en ce vendredi 24 avril 2026. Fidèle à son engagement, l’équipe en charge maintient un rythme soutenu afin de respecter les délais et garantir une livraison conforme aux attentes.
Une progression significative sur plusieurs bâtiments
L’état d’avancement actuel des travaux témoigne d’une dynamique positive, notamment dans les opérations de forage et d’assainissement, conformément au programme Al-Mater.
Bâtiment 07 : travaux finalisés à 100%
Le bâtiment 07 affiche une réalisation complète (100%).

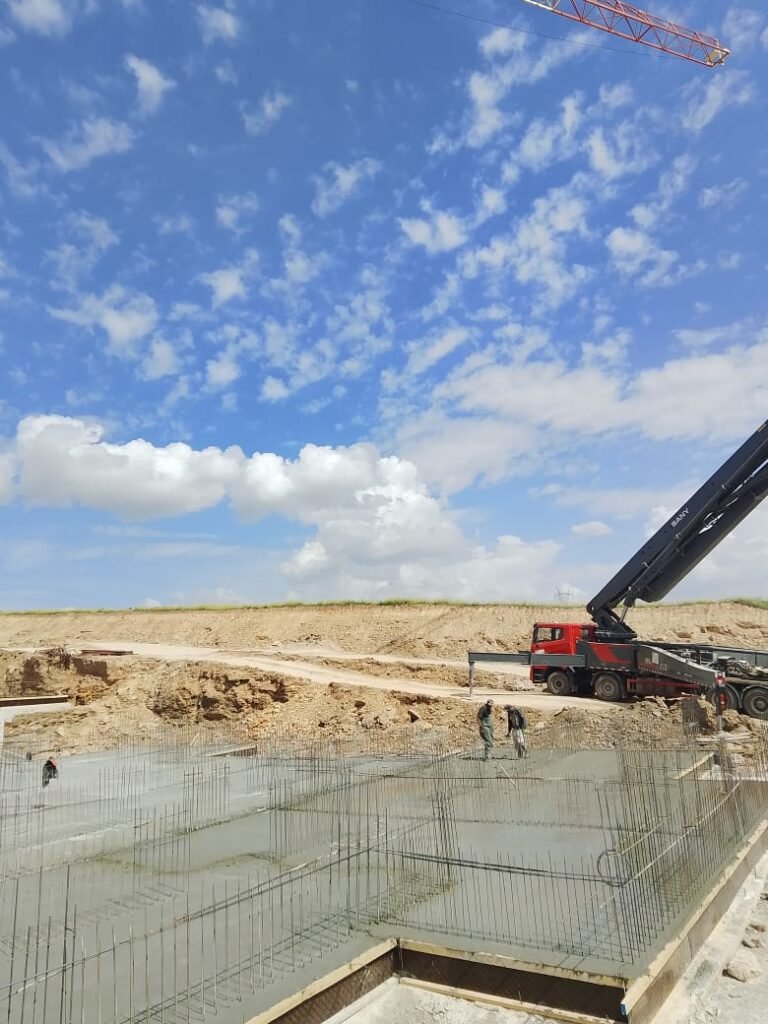

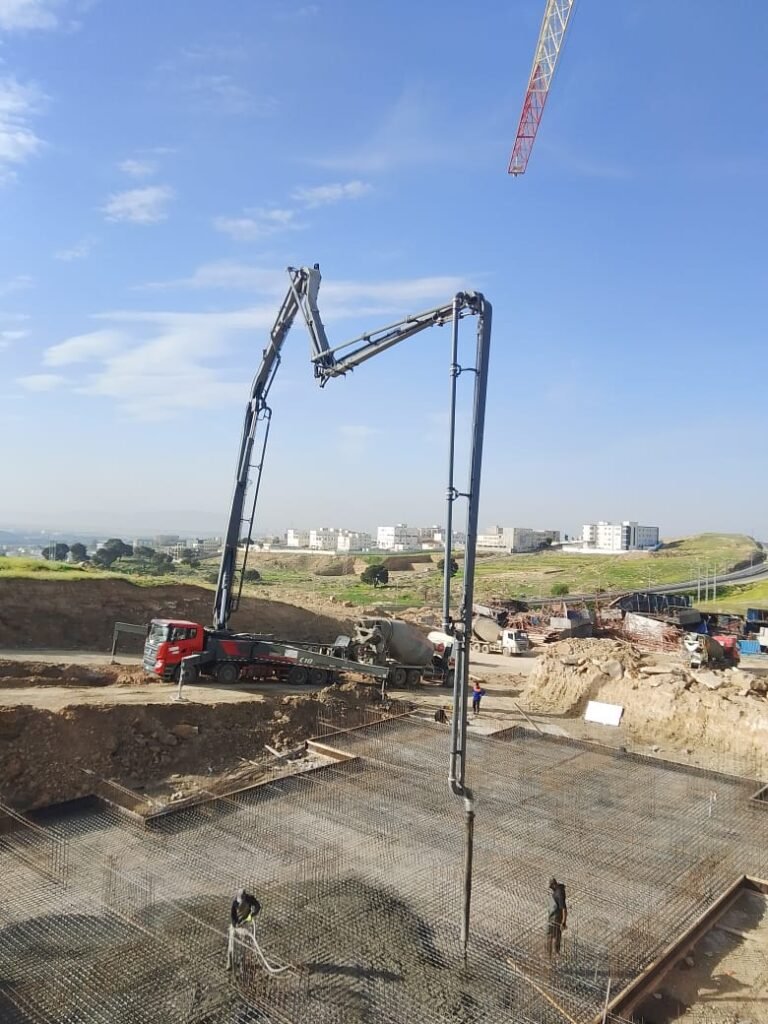

Les opérations de forage sont entièrement terminées, et les travaux d’assainissement ont été finalisés avec succès grâce au coulage du béton.
Bâtiments 05 et 06 : progression à 95%
Les bâtiments 05 et 06 atteignent un taux d’avancement de 95%.
Les travaux de nivellement et de nettoyage sont déjà achevés, marquant une étape importante avant la finalisation totale.
Bâtiments 03 et 04 : avancement à 90%
Avec un taux de progression de 90%, les bâtiments 03 et 04 continuent d’évoluer à un rythme soutenu. Les équipes restent mobilisées pour finaliser les dernières étapes dans les meilleurs délais.
Bâtiments 15, 16 et 17 : progression à 70%
Les bâtiments 15, 16 et 17 enregistrent un taux d’avancement de 70%.
Ces structures sont actuellement en attente d’un ramassage par le TTC, étape clé pour poursuivre les travaux.
Un engagement constant pour respecter les délais

Le projet des 1000 logements à Kadad représente un enjeu majeur pour le développement urbain de la région de Sétif. Les équipes restent pleinement engagées afin de garantir une exécution rigoureuse et continue des travaux.
Le travail ne s’arrête pas : rester aux rendez-vous est une priorité.
